當前位置: 首頁 » 祝融新聞中心 » 資訊中心 » 技術問答 » 別墅安裝地源熱泵系統安裝好需要多長時間?

別墅安裝地源熱泵系統安裝好需要多長時間?

文章出處:   責任編輯:   發布時間:2021-06-29 22:46:32    點擊數:-   【

問:別墅安裝地源熱泵系統安裝好需要多長時間?

答:地源熱泵系統安裝周期長短,與施工組織設計,以及各方相互配合有密切關系。別墅地源熱泵空調系統的安裝周期和建筑類型的面積大小、建筑環境位置、機型選擇都是有關系的。一般一套地源熱泵系統的的安裝周期在40-60天左右,當然了,具體情況具體分析。地源熱泵的安裝包括6個流程:現場技術交底,確定安裝事項、鉆井進場、室內空調進場、室內地暖進場、機房安裝、竣工調試這6個安裝步驟,其中室內空調是鉆井可以同時進行的。

別墅安裝地源熱泵系統安裝好需要多長時間?

1、現場技術交底。工程部負責人和安裝技師,與裝修方一起到達現場,依據地源熱泵系統施工圖,確定安裝事項,并確認裝修水電完成安排進場具體時間。工程部負責人和安裝工程師,與裝修房一起到達現場,按照地源熱泵系統施工圖,確定安裝是想,并確認裝修水電完成安排進場具體時間,大概需要1天。

別墅安裝地源熱泵系統安裝好需要多長時間?

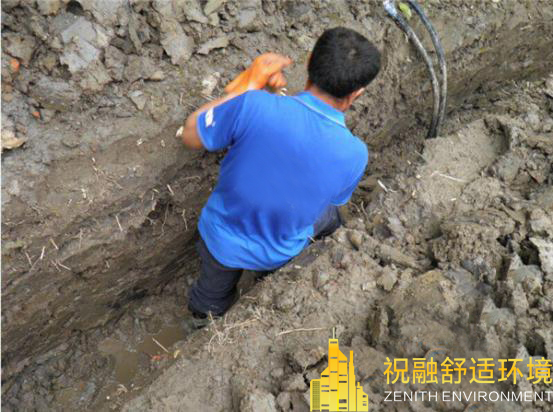

2、鉆井進場。從設備材料進場,到鉆井結束回填驗收,再加上不可控的因素,大概需要10天左右。

別墅安裝地源熱泵系統安裝好需要多長時間?

3、室內空調進場。從空調內機進場,到空調隱蔽工程驗收,大概需要15天左右。

4、室內地暖進場。裝修防水做好,場地清理,具備安裝地暖條件,從進場到驗收,大概需要5天。

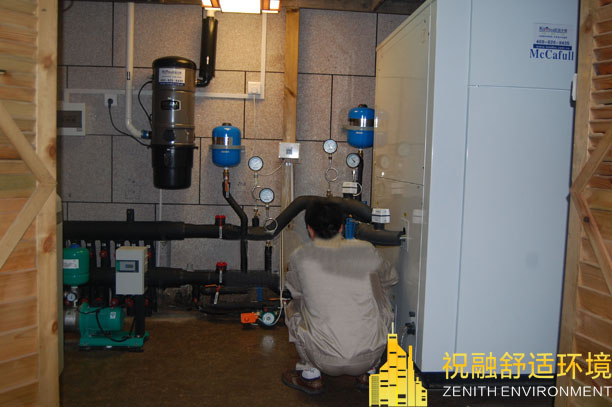

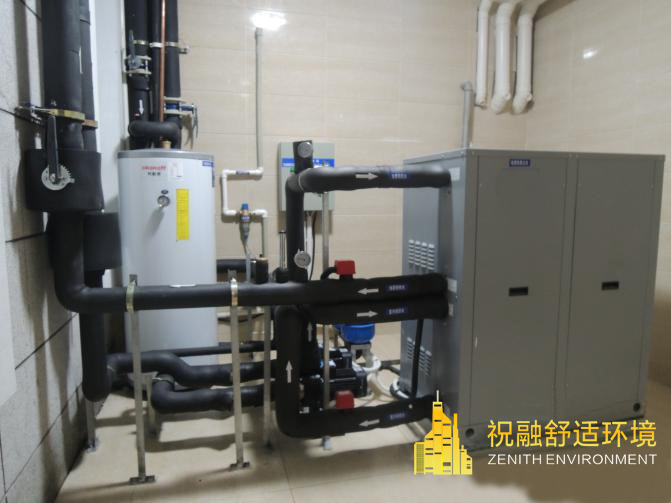

5、機房安裝。主機及水處理設備,安裝調試好,大概需要7天

別墅安裝地源熱泵系統安裝好需要多長時間?

6、全面竣工調試。包括空調、地暖、新風、熱水等調試并交付使用,大概需要3天。

按照以上來說總計時間為40多天。其中,只有地暖安裝的時間里,其他裝修公眾,需要停工配合,其他時間段都是可以和裝修同時施工的,而且室外鉆井和室內空調可以同時進場。所以地源熱泵空調系統因項目大小不一,安裝周期大約需要40-60天。地源熱泵安裝周期長短,與施工組織設計以及各方配合的密切關系有關。祝融環境在和客戶簽訂合同之后,就要求施工人員按照約定時間進場,并通過驗收。祝融環境在確保時間周期的同時,更加注重施工質量,盡量縮短工期,提高效率。
